Naboer til Nye Rikshospitalet
Ved Nye Rikshospitalet samles de regionale og nasjonale funksjonene som Oslo universitetssykehus har i dag. Samtidig vil sykehuset gi et lokalsykehustilbud for rundt 200 000 innbyggere i Oslo.
2024
26.11 Etablering av veibom ved Sogn trafostasjon
Arbeidet med å sette opp veibom ved Sogn trafostasjon er nå påbegynt. Veibommen vil kunne benyttes av uttrykningskjøretøy til Rikshospitalet om andre veier er blokkert i anleggsperioden for Nye Rikshospitalet. Tiltaket er kun ment som en nødløsning ved uforutsette hendelser. Det er planlagt med åpen tilkomst til sykehuset i hele anleggstiden.
Området der dagens sperring av veien er satt opp, vil være stengt for gjennomgang i perioden 27. november til 12. desember mens etableringen av bommen pågår. Det er en gang- og sykkelsti som går paralellt med Gaustadveien gjennom skogen. Vi oppfordrer myke tafikkanter til å benytte denne.
01.11 Varsel om helgearbeid
Førstkommende og neste helger vil det foregå arbeider ved modulbygget for midlertidig foreldreovernatting. Arbeidene vil foregå fra 07.00 til 18.00 lørdag og 08.00 til 16.00 søndag. Arbeidene er ikke kategorisert som støyende.
25.10. Anleggsarbeid ved Rikshospitalet
Det er for tiden høy aktivitet på anleggsplassene rundt Rikshospitalet. Der arbeidene med å legge om Sognsvannsveien er det som påvirker omgivelsene mest. Det pågår støyende arbeider i from av sprenging, graving og boring av stag.

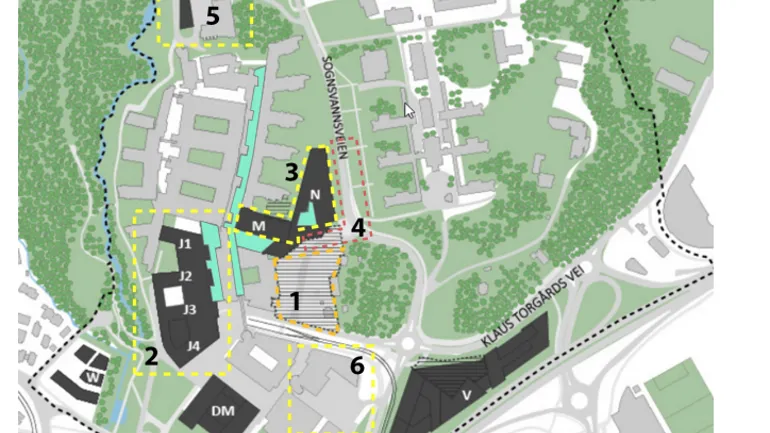

Omlegging av Sognsvannsveien
Tirsdag 29.10.24 starter arbeidet med å lage rundkjøring i Klaus Torgårds vei. Rundkjøringen erstatter krysset mellom Gaustadalléen og Klaus Torgårds vei. Denne rundkjøringen vil være den permanente avkjøringen til ny Sognsvannsvei. Entreprenøren lager en midlertidig vei rundt krysset i anleggsperioden, og denne veien tas i bruk tirsdag 29.10.24. Se illustrasjon.
Når det er behov for sprenging, gjøres det til faste klokkeslett 11.00, 13.00, 15.00, 17.00, 18.00 og 19.00

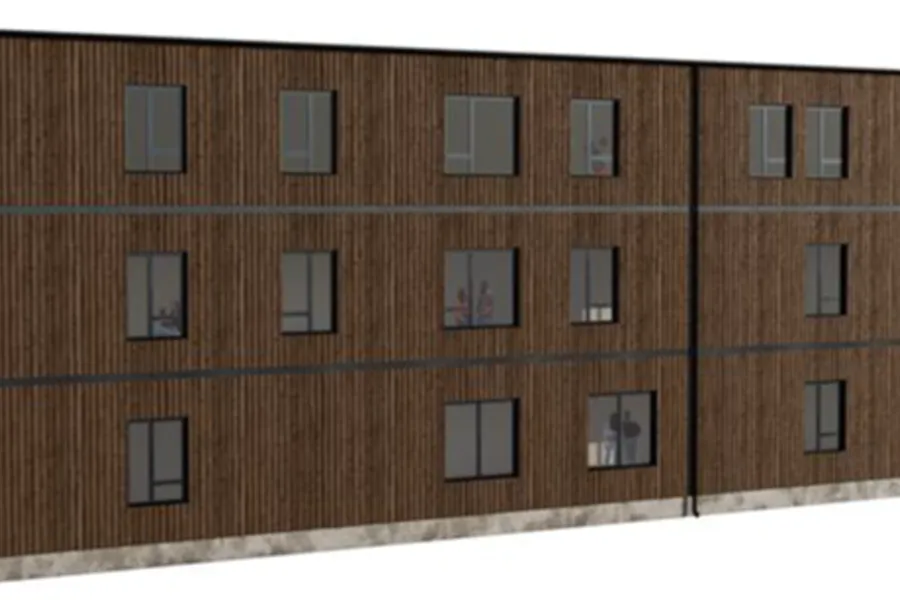

Midlertidig foreldreovernatting
På østsiden av Sognsvannsveien ved nordenden av Rikshospitalet er arbeidet i gang med å sette opp et modulbygg som skal romme midlertidig foreldreovernatting. Dette er rom til foreldre som har barn innlagt på sykehuset. Modulbygget vil bli stående til det nye barnesykehuset tas i bruk.
Grunn- og sikringsarbeider Bygg J
Ved det gamle ankomsttorget er grunnarbeidene i gang for det nye store høybygget – Bygg J. Den gamle p-kjelleren rives og det graves og fundamenteres.
13.09. Buss for trikk
Fra 16. septermber blir det buss for trikk mellom Rikshospitalet og John Collets Plass. Les mer her: Buss for trikk Rikshospitalet - Helse Sør-Øst RHF (helse-sorost.no)
09.09. Trikkestopp John Colletts plass - Melding om støyende nattarbeid
Natt til 16. september skal det arbeides i Niels Henrik Abels gate. Sporveien klargjør for at trikk 17 og 18 i en periode på 3,5 måneder vil ha John Collets plass som endeholdeplass, mens trikkeholdeplassen på Rikshospitalet flyttes.
Det skal pigges med gravemaskin for å lage hull til innfestning av ramper til klatrespor. Arbeidene skjer i Niels Henriks gate mellom Moltke Moes vei og John Collets plass.
Arbeidet starter kl.01.00 og støy fra pigging vil vare i ca. 2 timer.
Det kommer til å bli kappet asfalt på dagtid for å ta mest mulig hensyn til naboer som blir berørt.
Arbeidsoppgaver denne natten er :
- Massehåndtering (Graving)
- Bortkjøring av masser
- Pigging av betong (Toppstøp)
30.08 Ny grus på turvei i Gaustadskogen
I samarbeid med Bymiljøetaten vil byggeprosjektet for Nye Rikshospitalet legge ny grus på deler av hovedturveien i Gaustadskogen.
150 meter av hovedturveien i Gaustadskogen har dårlig fremkommelighet og trenger ny grus. Fra mandag 2. september vil byggeprosjektet bistå med å legge ny grus på turveien fra snuplassen innerst i Slemdalsveien og nordover.
Dette arbeidet skjer i samarbeid med Bymiljøetaten (BYM). BYM ønsker mindre gangtrafikk på slåttemarka i skogen, og vil lede turgåerne mot gangveien. Målet er at tråkkene over slåttemarka skal reetablere seg som eng. BYM vil sette opp skilt som forklarer dette.

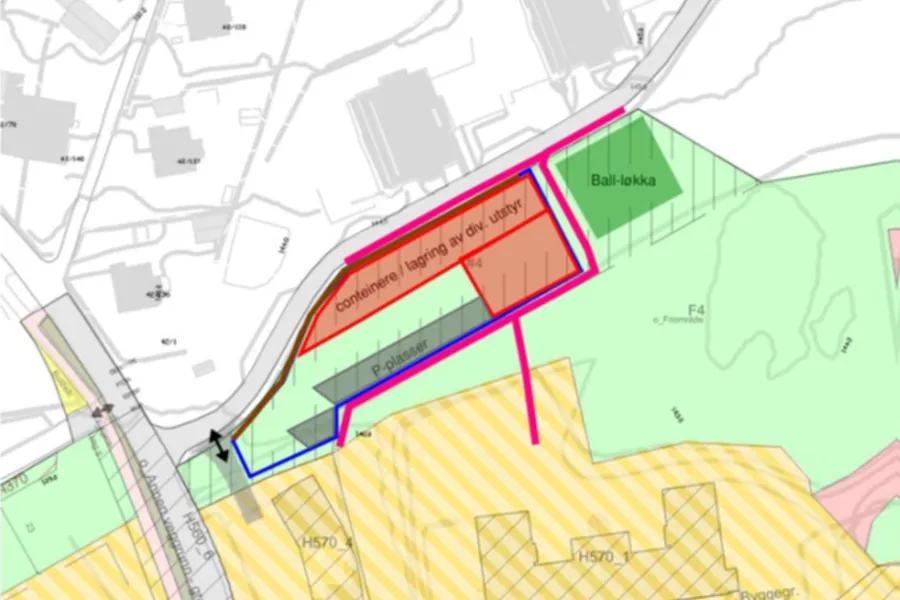

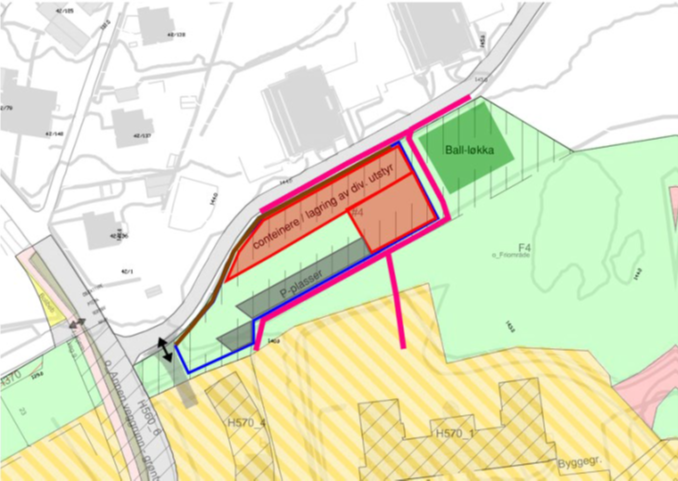

30.08 Etablering av vendesone på q-tomta
Fra 16. september vil Ruter ta i bruk det sør-vestlige hjørnet av q-tomta som vendesone for busser. Dette er busser som skal erstatte trikk 17 og 18 mens endestoppet til Rikshospitalet legges om. Bussene vil benytte q-tomta til å snu i ca. 3,5 måneder.
2. september starter arbeidet med å lage en vendesone for bussene. Sløyfen som lages for bussene skal planeres ut og asfalteres, og det vil bli benyttet tunge anleggskjøretøy i arbeidet. Vi forventer dessverre at dette blir støyende arbeider.
Området som rokadeprosjektet disponerer i dag på q-tomta gjøres mindre. Her vil det være langt lavere aktivitet fremover slik at port og gjerder mot sør og øst fjernes. Gjerdet mot nord og lekeområde blir stående og det samme blir brakkene.
Bakgrunn
Arbeidet med Nye Rikshospitalet påvirker dagens endeholdeplass for trikkene 17 og 18. Det må derfor etableres en midlertidig endeholdeplass ved stoppet Gaustadalléen. For at dette stoppet skal fungere som endeholdeplass der trikkene kan snu, må det gjøres arbeider i sporet. Det er disse sporarbeidene som er beregnet å ta 3,5 måneder å gjennomføre.
Ruter setter opp buss for trikk i anleggsperioden. Bussene vil frakte passasjerene til John Collets plass for overgang til trikk. Bussene vil sette av passasjerer i Sognsvannsveien på andre siden av veien for den midlertidige hovedinngangen. Bussene vil snu på nedre del av q-tomta, før passasjerene kan gå på bussen på stoppet som Buss 40 benytter på andre siden av veien for forvalterboligen.
Vurderte alternativer
Ruter, HSØ prosjektorganisasjon for Nye Rikshospitalet og Oslo universitetssykehus har vurdert flere ulike løsninger for å gjennomføre buss for trikk i anleggsperioden. Det har blitt lagt vekt på å finne en funksjonell løsning som ivaretar trafikkflyt, trafikksikkerhet og kan bringe passasjerene nærme inngangene til sykehuset. Dette har vært krevende siden rundkjøringen ved Rikshospitalet er for smal for å snu bussene samt at øvre del av Sognsvannsveien er for smal til at bussene kan kjøre til snuplassen i nord.
Ruter vil begynne kjøringen av buss for trikk 16. september. Hyppighet for avganger vil være omtrent som i dag, og bussene vil gå i samme tidsrom som trikken. Pauserom og toalett for sjåførene vil være på John Collets plass. Q-tomta brukes kun til å vende bussene. Ruter vil informere om hvordan rutene påvirkes.
23.08 Riving av boliger i Slemdalsveien
En gruppe boliger i Slemdalsveien skal rives for å gjøre plass til riggområde i forbindelse med bygging av Nye Rikshospitalet.
Anleggsområdet er gjerdet inn for å sikre at barn eller uvedkommende ikke forviller seg inn på området utilsiktet. Det festes en duk på anleggsgjerdet for å skjerme for støv og eventuell sprut ut forbi gjerdet.
Deretter tas ut farlig avfall samt ombrukbare varer som skal selges. Når boligene er tømt for farlig avfall og ombrukbare varer, så starter maskinrivingen. Jobben gjennomføres av profesjonelle maskinførere med lang erfaring. Maskinene er spesialtilpasset riving og har påmontert sorteringsklype, betongtygger, magnet, skuff eller pigghammer - alt etter hva slags arbeid de skal utføre.
Avfallet sorteres ut i ulike fraksjoner og fraktes til gjenvinningsstasjoner for videre behandling. Transport skjer i containere som hentes av lastebiler.
Arbeidene ble så smått satt i gang 01.08.24 og forventes å pågå frem til midten av oktober. Arbeidene går fra mandag til fredag 07.00-19.00 og lørdag 07.00-18.00. Entreprenøren er vant til å arbeide i boligområder, og vi forsøker så godt vi kan å ta hensyn til støy den første og siste timen av arbeidsdagen. Vi etterstreber også å unngå tung transport inn og ut av byggeplassen i tidspunktet for avgang/ankomst skole. Det er stedlig ledelse på plassen hver dag.
02.07 Arbeidet med å legge om Sognsvannsveien startet opp
Ny trasé for Sognsvannsveien
Sognsvannsveien, som følger østsiden av Rikshospitalet skal få en helt ny trasé. Nå starter veiomleggingen og anleggsarbeidet som vil vare fram til desember 2025.
Når Rikshospitalet bygges ut med byggene M og N, som skal romme barne- og ungdomssenteret, og Bygg O, den nye parkeringskjelleren, må Sognsvannsveien først legges om. Den nye veien vil gå på østsiden av skogholtet Lindekollen. Prosjektet omfatter også en ny rundkjøring på nedsiden av Rikshospitalet der dagens avkjøring til Gaustad sykehus ligger. Omleggingen vil skje i flere faser for å tilpasse seg den samtidige utbyggingen av sykehuset.
Omleggingen av Sognsvannsveien er det første av flere prosjekter som vil påvirke trafikk og adkomst til Rikshospitalet. Senere vil det for eksempel bygges ny trikkeholdeplass. Og komme endringer i Gaustadalléen. Veiprosjektene planlegges og gjennomføres slik at det vil alltid være åpen tilkomst til sykehuset og gjennomkjøring for dem som skal videre langs Sognsvannsveien nordover. Imidlertid vil den kommende perioden være krevende trafikkmessig, siden økt anleggstrafikk vil belaste veinettet samtidig.
Ny Sognsvannsvei – midlertidig og permanent trasé.
Helse Sør-Øst sin prosjektorganisasjon for Nye Rikshospitalet anlegger deler av den nye Sognsvannsveien i en midlertidig trasé som trafikken vil følge i anleggsperioden fram til 2030. Når de nye sykehusbyggene er klare, åpner den permanente veien.
Når man kommer sørfra, for eksempel fra Ring 3, vil permanent og midlertidig trase følge hverandre fra en ny rundkjøring i Klaus Torgårdsvei i retning hovedinngangen til Gaustad sykehus. Veien vil videre gå mellom Gaustad sykehus og Lindekollen.
Nord for Lindekollen vil den permanente og den midlertidige traséen skilles. Den midlertidige, som bygges ut først, følger sykehusmuren til Gaustad sykehus nordover på gressplenen, før den kobles sammen med dagens Sognsvannsvei på høyde med de to øverste fløyene på Rikshospitalet (C5/C6). Den permanente traséen trekkes nærmere Rikshospitalet. Når permanent vei åpnes, fjernes den midlertidige og arealet gjøres om til park.
Omfattende infrastruktur i bakken
Under gressplenen mellom Gaustad og Rikshospitalet skjuler det seg et omfattende nettverk av kritisk infrastruktur som vann, strøm, fjernvarme og IKT. En del av prosjektet er å fornye eller legge om dette. Her finner vi noe av årsaken til at veiprosjektene er så omfattende og vil ta lang tid. Veien har også en rolle i å håndtere overvann ved kraftig nedbør eller flom.
Fremkommelighet for myke trafikanter og biltrafikk
Det vil være adskilt gang- og sykkelvei, som følger nord-sør aksen, åpent gjennom hele anleggsperioden. Imidlertid vil det være færre overganger mellom Gaustad sykehus og Rikshospitalet. De som er vant til å ta snarveien over plenen, vil få en omvei. Endringer i mønsteret for gående og syklende vil bli skiltet.
Nå starter arbeidene
I uke 27 starter arbeidene med å legge om Sognsvannsveien. Anleggsområdet gjerdes inn, og gravearbeidene påbegynnes. Under gravingen vil jordmassene holdes stabilt på plass med spuntvegger. Dette er vegger bestående av totalt ca. 300 jernrør som skrus ned i grunnen. Spunting vil være støyende arbeider, og tidspunktet for spuntingen er lagt til juli når det er ferieavvikling og lavere aktivitet i sykehuset.
Tett på sykehus i drift
Helse Sør-Øst sin prosjektorganisasjon har jevnlig dialog med sykehuset og faste ukentlige møter for å koordinere og dele informasjon. Hensikten med dette er at anleggsarbeidene og den kliniske driften i sykehuset kan tilpasse seg hverandre. Byggeplasskoordineringen tar også for seg tema som for eksempel at brannvern og tilkomst for brann- og redningsbiler er ivaretatt i hele anleggsperioden.
Omfattende planprosess
Veiprosjektet gjennomføres i et område med en rekke viktige hensyn, og prosjektet har vært gjenstand for en omfattende prosess for å sikre at alle hensyn blir ivaretatt så langt som mulig. Til grunn for planprosessen ligger hensynet til åpen og sikker adkomst til to sykehus i drift og boligbebyggelsen i nord, vernehensyn knyttet til Gaustad sykehus og naturhensyn. Rammetillatelsen og alle grunnlagsdokumenter i plansaken er samlet i saksinnsyn hos plan- og bygningsetaten.
Felling av trær i hekketiden
For å anlegge den nye veien må flere trær felles eller flyttes. Dette er planlagt i siste del av den pågående hekketiden for fugler. Å felle trær i hekketiden er strengt regulert. Det er ikke tillat å felle trær med fuglereder i, og det stilles et aktsomhetskrav til de som skal felle trærne. Prosjektet samarbeider med arborist og andre fagpersoner som undersøker hvert eneste tre. Dersom det er hekkeaktivitet i et tre, vil det ikke bli felt før hekketiden er over. Det gjenstår avklaringer knyttet til trefelling i området Lindekollen, og dette arbeidet påbegynnes ikke før dette er på plass.
.
16.04. Sprengningsarbeid er utsatt
Vi varslet om oppstart sprenging i sykehusparken 10. april. Oppstart er utsatt til 22. april.
03.04 Varsel om sprengningsarbeid
Det er nå stor anleggsvirksomhet i Sykehusparken. Vår entreprenør vil 10. april starte med sprengning i fjell. Dette arbeidet vil gi støy og rystelser. Arbeidet er beskrevet i dette nabovarselet fra entreprenøren.
03.04 Varsel om støyende arbeider på Q-tomta
En større mengde jord- og steinmasser er lagret på Q-tomta (gressletten nord for Rikshospitalet) og på gressletten mellom Sognsvannsveien og Gaustad sykehus.
Massene skal nå lastes opp på lastebiler og fraktes ut av disse områdene. Det vil komme støy fra gravemaskiner og anleggstrafikk. Arbeidet vil pågå fram til 1. mai.
25.03 Informasjonsmøte for naboer
Helse Sør-Øst prosjektorganisasjon for Nye Rikshospitalet inviterer naboer til informasjonsmøte 9. april. Det vil bli gitt informasjon om aktiviteter på byggeplassen i den kommende perioden.
Sted: Rikshospitalet Rødt auditorium
Tid: 9. april klokken 18.00 til19.00
Prosjekt Nye Rikshospitalet går inn i en periode med høy aktivitet. Grunnarbeidene for de største nye byggene starter opp i løpet våren/forsommeren. I nabomøtet vil prosjektledelsen informere om hva som vil skje på byggeplassen og hvordan det vil påvirke nabolaget.
Dette gjelder:
- Forberedende arbeid i område Sykehusparken
- Oppstart grunnarbeider for J-bygget
Helse Sør-Øst prosjektorganisasjon er byggherre for Nye Rikshospitalet. Minst en gang i halvåret vil vi holde informasjonsmøte for naboer til Rikshospitalet om aktiviteter på byggeplassen.
06.03 Varsel om støyende arbeid
Sykehusparken - anleggsarbeid knyttet til ny bro over Sognsvannsbekken.
Det skal lages ny bro over Sognsvannsbekken og arbeidet er forventet ferdig i begynnelsen av juli 2024.
Aktiviteter mars – juli 2024
- Riving av eksisterende bru
- Arbeid utført av arborist (trær – beskjæring)
- Noe utgraving
- Spuntarbeider på begge sider av elven, mest i uke 11/12.
- Støpe fundament for brua
- Fundamentering og lage brukonstruksjoner.
- Transport vil skje fra Slemdalsveien, for arbeid som utføres på den siden av bekken.
Det meste av arbeidet vil skje fra UIO/OUS siden av Sognsvannsbekken. Men det er nødvendig å utføre noe arbeider som graving – og spuntarbeider fra andre siden av Sognsvannsbekken. Dette arbeidet vil hovedsakelig pågå i de 2-3 første ukene i mars. Etter dette så vil det meste av arbeidet foregå fra andre siden.
Spesielt spuntarbeidet vil være støyende.
Andre arbeider i Sykehusparken og frem til sommeren
- Spuntarbeid
- Etablere anleggsvei inne på Sykehusparkområdet.
- Sprengningsarbeider for nytt fordrøyningsmagasin for overvann.
- Horisontal boring under deler av sykehushotellet.
- Støttemur ved Sognsvannsbekken.
27.02 Anleggsarbeid uke 9
På det gamle adkomsttorget vil det fortsatt pågå rivearbeider. Det er tegl fra tårnet som fjernes denne uke, mens det klargjøres for at servicepaviljong og kantinepaviljong rives i uke 10 og 11.
Etter at teglsteinen er fjernet fra tårnet, vil betongen sages. Estimert oppstart for dette er 27. februar.
I Sykehusparken fortsetter arbeidet med spunting. Det benyttes rørspunt som er en mer skånsom måte å sette ned stålspuntene på. Spuntene settes ned for å holde massene på plass når det skal graves. Dette er likevel støyende arbeider, og hoved støyen kommer nå fra et område inntil den nye blå gangtunnelen og mot universitetsbygget.
Ved midlertidig helikopterlandingsplass pågår det betongarbeid med forskaling, armering og støp.
Utenfor Bygg 10 på Gaustad settesdet opp brakker i forbindelse med den pågående renoveringen.
11.02 Anleggsarbeid uke 7
De forberedende arbeidene på ankomsttorget og i Sykehusparken fortsetter i uke 7. Rivingen av tårnet er påbegynt.
I sykehusparken begynner arbeidet med rørspunt 12. februar. Dette arbeidet vil støye.
Grunnarbeidene for midlertidig helikopterlandingsplass fortsetter i uke 7-8. Prosjektet har flyttet anleggsområde for massehåndtering bort fra q-tomta.
05.02 Anleggsarbeid uke 6
De forberedende arbeidene på ankomsttorget og i Sykehusparken fortsetter i uke 6. På ankomsttorget innebærer det at man gjør klart til å rive tårnet, og setter opp skilleveggene som skal skjerme sykehusbygget fra anleggsarbeidet. Det er planlagt prøveboringer for å måle støynivået og evaluere tiltakene
I sykehusparken forbereder man grunnarbeidene som har oppstart i mai. Dette innebærer å gjøre tiltak for å hindre avrenning til sognsvannsbekken, omlegging av gangveier mm.
Midlertidig helikopterlandingplass
Grunnarbeidene for helikopterlandingsplassen fortsetter i uke 6.
Det er meldt om sprengning mandag, onsdag og fredag klokken 08.00, 10.00, 14.00 og 17.00
Prosjektet varsler om gravearbeid på Q-tomta LØRDAG 10. FEBRUAR
28.01 Anleggsarbeid uke 5
Arbeid på Ankomsttorget og i Sykehusparken fortsetter som i uke 4.
Midlertidig helikopterlandingplass
Grunnarbeidene for helikopterlandingsplassen fortsetter i uke 5 og 6.
Det er meldt om sprengning mandag, onsdag og fredag klokken 08.00, 10.00, 14.00 og 17.00
23.01 Anleggsarbeid uke 4
Ankomstorget
Det tidligere ankomsttorget er nå etablert som anleggsområde og er avstengt for publikum. Her forberedes det riving av blant annet tårnet. I tillegg settes det opp støyskjerming mellom anleggsområdet og byggeplassen
Sykehusparken
Forberedende arbeider er i gang, med oppsett av støyreduserende materiell, utstyr og tunell for fotgjengere. Gangveier vil legges om.
Midlertidig helikopterlandingsplass
Grunnarbeider plattform og heissjakt pågår fram til 30.01.24
15.01 Anleggsarbeid uke 3
Ny midlertidig hovedinngang åpner
15. januar åpner den nye midlertidige hovedinngangen. Det vil være vakter ute som viser vei til den nye inngangen.
Forberedende arbeider i Sykehusparken
Grunnarbeidene i Sykehusparken (mellom hovedinngang og ringvei) starter for fullt til våren. Før oppstart vil det være ulike forberedende aktiviteter i Sykehusparken.
Entreprenør skal gjøre test av spuntrigg (stor bakkeboremaskin) utomhus for å se hvordan evt støy og vibrasjoner vil faktisk arte seg i sykehuset. Det er antatt at testen blir utført 26. januar. Det er denne typen maskiner som vil bli benyttet når det skal settes opp støttevegger rundt byggegropa for nybyggene.
Det vil også være mye aktivitet ved det som fram til 15. januar var sykehusets ankomsttorg.
Midlertidig helikopterplattform
Grunnarbeidene knyttet til etablering av midlertidig helikopterplattform vil pågå fram til 30.01.24. Det er meldt om sprengningsarbeider i uke 3. Se oppdatering fra 08.01. Det planlegges forsiktig sprengning som i liten grad vil merkes.
08.01 Anleggsarbeid i uke 2
Varsel om sprengning og støyende arbeider:
Prosjekt Ny midlertidig helikopterplattform planlegger nå borring og sprenging ifm. bygging av plattformen.
Det er planlagt borring 11. og 12. januar innenfor tidsrommet 09.00 til 15.00.
Det er planlagt sprengning mandag 15., onsdag 17. og fredag 19. januar klokken 10.00 og 14.00. Tidspunktene vil bli bekreftet. Utførende entreprenør har laget et informasjonsskriv. Der står det også hvordan man kan registrere seg for SMS-varsling før hver sprengning. Dette vil være svært forsiktige sprengninger, og det er ikke forventet at naboer blir berørt. Hver sprengning blir varslet med signal før og etter.
2023
20.12 Anleggsarbeid i uke 51 og 52.
Det vil være full aktivitet på byggeplassen ut uke 51. På røde dager vil byggeplassen være stengt. 27-29. desember vil det pågå arbeid ved den midlertidige forplassen.
08.12 (oppdatert 11.12.) Anleggsarbeid i uke 50. Arbeidet med å løfte opp modulbygg på taket av C vil fortsette i uke 50.
Tre av modulene vil være så store at de trenger spesialtransport med politieskorte. Denne transporten vil skje om natten. Den første modulen vil ankomme Q-tomta (gressletta nord for Rikshospitalet) klokken 03.30 natt til mandag 11. desember, og de to neste modulene vil ankomme samme sted og samme tidspunkt natt til tirsdag 12. desember. Ved ankomst vil kjøretøyene bli parkert og låst. Det vil ikke skje noe mer arbeid før neste dag.
På dagtid vil to helsebusser snu og parkere på Q-tomta.
Arbeidet med kranfundamentet ved Friluftssykehuset vil fortsette i uke 50. Dette vil gi støy fra peling.
Arbeidet med midlertidig forplass fortsetter. Det skal legges sten foran det nye inngangspartiet, og det kan gi støy. Her vil det også være arbeid på dagtid de to neste lørdagene før jul, og med det er planen å ikke ha arbeider der i romjulen.
Oppdatert: Tilbygg D2/D3
Oppstart arbeider inne i nettstasjon. LFS er påkrevd. Ellers fortsettelse av grunnarbeider. Det er minimum behov for pigging av fjell, Man vurderer å sprenge. Kraftig støy må påregnes.
03.12 Anleggsarbeid i uke 49. Ved Friluftsykehuset, som er plassert på nord-vest siden av sykehuset, arbeides det med å lage fundament for heisekran. Det skal settes fire peler i bakken. Dette er vurdert til å gi moderat støy.
Arbeidet med midlertidig forplass fortsetter. Det innebærer betongarbeider, setting av kantsten og utgraving for sykkelparkering. Dette arbeidet vil i liten grad gi støy.
Vi har kommet halvveis i innheising av modulbygg på taket. De resterende modulene vil komme i uke 50.
27.11 Anleggsarbeid i uke 48. Arbeidet med midlertidig forplass fortsetter. Det innebærer betongarbeider, setting av kantsten og utgraving for sykkelparkering. Dette arbeidet vil i liten grad gi støy.
Vi har kommet halvveis i innheising av modulbygg på taket. De resterende modulene vil komme i uke 50.
20.11: Anleggsarbeid i uke 46 og 47. Arbeidene med å heise inn modulbygg og etablering av ny forplass fortsetter i denne perioden. På gressletta nord for Rikshospitalet (Q-tomta), vil brakkeriggen utvides. Det vil være heisekran i aktivitet under dette arbeidet. Det kan også komme noe støy fra arbeidet med å klargjøre fundamentet for riggene. Det er fortsatt ikke avklart hvilken dag brakkene ankommer. I området ved friluftssykehuset starter arbeidet med å lage fundament for heisekran.
09.11: Nå kan du følge byggingen på vårt byggeplasskamera. Midt i bildet ser du modulene komme på plass til den nye kontoretasjen på taket av sykehuset.
08.11: Anleggsarbeid i uke 45 og 46: Det er aktivitet flere steder rund Rikshospitalet. Det mest synlige er innløft av modulbygg som plasseres på taket (C-bygg). Denne aktiviteten er en del av rokadeprosjektet, og vil pågå i november og desember. Det er også arbeider med å etablere ny forplass. Her kan det komme noe støy fra pigging og graving da det skal settes opp ny kantstein. Dette skjer på vestsiden av Sognsvannveien ved fløyene C2 og C3.
02.11: Det ble sendt ut informasjon til naboer i nord om bruk og inngjerding av Q-tomta, se informasjon her.
12.10: Nyhetsbrev med invitasjon til nabomøte sendt til de som har meldt seg på digitalt nyhetsbrev, se invitasjon her.
29.09: Det ble sendt ut informasjon til naboer i nord om bruk og inngjerding av Q-tomten, se informasjonen her.
24.09: Det ble avholdt informasjonsmøte for naboer i nord, se under "Presentasjoner fra nabomtøter" for agenda og refereat.
15.09: Det ble sendt ut informasjon til naboer i nord om bruk og inngjerdingen av Q-tomten, se informasjonen her
29. mars: Det ble avholdt informasjonsmøte om gjennomføringen av Nye Rikshospitalet, 29.03.2023. Prosjektorganisasjonen orienterte blant annet om vedtatt reguleringsplan, fremdrift og hovedaktiviteter for prosjektgjennomføringen, med fokus på forestående arbeid i 2023/2024.
Når skal Nye Rikshospitalet stå ferdig?
Etappe 1 av utbyggingen for Nye Rikshospitalet skal gjennomføres i perioden 2023 til 2031. Det foreligger ingen beslutninger om tidspunkt for gjennomføring av etappe 2 eller omfang/ innhold for denne etappen.
Når starter arbeidet?
Forberedende fysiske arbeider på byggeplass starter i tredje kvartal 2023.
Når er det nye sykehus klar til bruk?
Fra oppstart grunnarbeider til klinisk inbruktakelse er varigheten vurdert til ca. 7,5 år. Tidsplanen viser derfor at sykehuset er klart for klinisk ibruktakelse i tredje kvartal 2031.
PRAKTISK OM BYGGE- OG ANLEGGPSPERIODEN
Hvor kan jeg finne mer informasjon om planene for Nye Rikshospitalet?
I tillegg til dette området på Helse Sør-Øst RHF sine hjemmesider kan du finne informasjon:
- På Regjeringen sine sider finnes dokumenter i forbindelse med reguleringssaken: Statig reguleringsplan Gaustad sykehusområde
- På Plan- og bygningsetaten sine sider finnes dokumenter og korrespondanse i forbindelse med reguleringssaken: Saksinnsyn - Plan- og bygningsetaten, Oslo kommune
- På Oslo universitetssykehus HF sine hjemmesider finnes også informasjon om prosjektet: Nye Rikshospitalet 2031 - Oslo universitetssykehus
Hvordan vil naboer bli informert om arbeider som pågår eller kommer?
Prosjektet vil legge til rette for en god informasjonsflyt mot naboer og andre berørte i området, dette er tenkt å gjøres gjennom:
- Prosjektside: Nettsiden for prosjektet vil oppdateres jevnlig under prosjektperioden. Her vil man kunne lese om fremdrift, hvilke områder som berøres, planlagte informasjonsmøter og relevante dokumenter.
- Direkte naboinformasjon: Det vil sendes ut informasjon til berørte naboer på SMS og e-post i forbindelse med anleggsarbeider i forkant av anleggsoppstart, oppstart av sprening og tilsvarende arbeider.
- Åpne informasjonsmøter: Hvert halvår vil prosjektet arrangere åpne informasjonsmøter for nabo og andre interessenter. Her vil det være mulig å komme med spørsmål og innspill, og få svar fra prosjektorganisasjonen. Invitasjon til møtene deles på prosjektets hjememside og distribueres i tillegg etter beste evne til nære naboer.
- Elektronisk nyhetsbrev: Det vil jevnlig sendes ut et digitalt nyhetsbrev til påmeldte abonnenter med siste nytt om prosjektet. Påmelding vil kunne gjøres via de åpne informasjonsmøtene og via nettsiden, eller klikk her for påmelding
Hvilken innvirkning vil anleggsfasen ha for naboer og andre som ferdes langs- og gjennom området hvor det skal bygges nye sykehusbygninger?
Fagrapporten Anleggsfasen inneholder beskrivelse av hvordan anleggstrafikken skal gjennomføres for de ulike rigg- og anleggsområdene. Det er i tillegg laget egne kart og beskrivelser for hvordan myke trafikanter skal sikres og hvor de skal bevege seg i de ulike fasene av anleggsarbeidet. I tillegg er det vist hvordan brakkerigger kan plasseres for minst mulig sjenering for omkringliggende bebyggelse.
Hvordan blir trafikken i området ivaretatt gjennom anleggsperioden?
I fagrapporten Anleggsfasen er det beskrevet hvordan trafikken inkludert myke trafikanter, er planlagt ivaretatt i perioden.
Vil ambulansetrafikken påvirke boligområdene i anleggsperioden?
Det foreligger ingen planer om alternativ ambulanseadkomst gjennom boligområdene nord for Gaustad sykehus.
Som del av Nye Rikshospitalet skal det etableres en sekundær enveiskjørt ambulanseadkomst til akuttmottaket fra avkjøringsrampen fra Ring 3. Denne muligheten kan brukes i akutte situasjoenr der det ikke er tilstrekkelig fremkommenlighet via hovedatkomsten i Klaus Torgårds vei, som er stipulert å være opptil 30 ambulanser fordelt over døgnet. Det framgår av reguleringsbestemmelsene av adkomstveien bare skal brukes av ambulanser i akutte situasjoner.
Hvordan vil prosjektet ta hensyn til støy i forbindelse med byggearbeidene?
Støynivået vil overvåkes ved bruk av støymålere der det er nødvendig, og prosjektet har en rekke tiltak for å minimere plagegraden av støy for beboere og pasienter. Ettersom Rikshospitalet er et sykehus, er det ikke tillatt med støyende arbeid på nattestid i anleggsperioden.
I fagrapporten Anleggsfasen belyses en tematisk plan for avbøtende og kompenserende tiltak for konsekvenser i anelggsperioden.
Hva er rokadeprosjektet?
Etablering av Nye Rikshospitalet medfører at deler av eksisterende bygningsmasse må rives for å gi plass til nye bygg og tilrettelegge for god logistikk i sykehuset. Dette gjelder i hovedsak en fløy (bygg C1) ved nytt hovedinngangsparti, samt mindre deler av to andre fløyer (pavilijonger bygg B og D). Etablering av arealer for virksomheten som må flytte ut av de eksisterende byggene, og organisert som et rokadeprosjekt. Her kan du lese mer om rokadeprosjektet
HVORDAN PÅVIRKER NYE BYGG NABOLAGET?
Hvordan vil det se ut når Nye Rikshospitalet er ferdig?
Her kan du se illustrasjoner og skissefilm som viser hvordan det kan se ut når det nye sykehuset er ferdig.
Figuren under viser hovedgrepet for utbyggingen og hva som er ny bebyggelse. I prosjektets forprosjektrapport fra 2022 finnes utdypende informasjon om planene for Nye Rikshospitalet.
Vil det bli mye støy fra helikoptertrafikken til det nye sykehuset?
Støy er utredet som en del av konsekvensutredningen og utredningen er dokumentert i fagrapporten Støy fra helikoptertrafikk.
De nasjonale retningslinjene stiller krav om maksimalt 10 støyhendelser som overskrider 80 dB på nattestid. I støyutredningen er det gjort beregninger som tilsier at grenseverdiene som er gitt av de nasjonale retningslinjene overholdes med god margin, men at det likevel kan oppstå støysjenans som følge av høye støynivåer ved overflyvning med de nye redningshelikoptrene. Det er vurdert at det i snitt vil være 1 støyhendelse per natt. Ikke alle disse vil ha støynivå som overskrider kravet til maksimalt 80 dB. På dagtid er det beregnet at færre enn 6-7 støyhendelser vil overskride grenseveriden på 80 dB.
Ved spørsmål om aktivitet på byggeplassen kontakt:
Kommunikasjonsrådgiver Bjørn Hødal
Telefon:90696181
E-post: hso.prosjektorganisasjon@sykehusbygg.no
Overordnet fremdrifsplan
2023-2025
Rokade C1 og forberedende arbeider
2023
Q2 23 – Ferdig Gaustad hotell for foreldreovernatting og kontorer
Q3 23 – Ferdig bygg 14 inkludert gymsal
Q3 23 – Ferdig modulbygg tak C fase 1
Q4 23 – Ferdig ekstra hovedinngang mellom C2 og C3
2024
Q1 24 – Ferdig sengeposter og akuttmottak i E
Q1 24 – Ferdig personalkantine fase 1
Q2 24 – Ferdig modulbygg tak C fase 2
Q2 24 – Ferdig dialyse og nyrelab i B2 4. etg
Q2 24 – Ferdig inngang C6
Q2 24 – Ferdig bygg 10
Q3 24 – Ferdig sengepost i C2
Q4 24 – Ferdig portørstue
Q4 24 – Ferdig midlertidig hovedinngang i B2
Q4 24 – Ferdig Elfys 5
Q4 24 – Ferdig klinisk forskningspost
Q4 24 – Ferdig modulbygg C7 og tak E
2025
Q1 25 – Ferdig personalkantine fase 2
Q1 25 – Ferdig sengepost i C4
2024-2031
Byggestart og gjennomføring
2024
Q1 24 – Adkomsttorget stenges og bygeplasskiller bygg J etableres
Q2 24 – Oppstart grunnarbeider bygg J
2025
Q1 25 – Oppstart betongarbeider bygg J
Q2 25 – Oppstart grunnarbeider bygg M og N
Q3 25 – Utvidelse og ombygging A1
2026
Q1 26 – Oppstart betongarbeider bygg M og N
Q1 26 – Oppstart utvidelse teknisk sentral F2
Q2 26 – Oppstart innvendige arbeider bygg J
2027
Q2 27 – Oppstart innvendige arbeider M og N
2031
Q4 31 – Ferdig bygg klar til drift
